Collège des 6 vallées à Bourg d’Oisans

collège des 6 vallées à Bourg d'Oisans
Mission : DIAG + BASE + EXE + signalétique + mobilier
Lieu : Le Bourg d’Oisans 38
Programme : Construction de l’internat 26 lits, réhabilitation de 6 logements et restructuration lourde du collège. Tr1 Extension Internat et réhabilitation de l’ancienne école en logements de fonction. Tr2 Restructuration totale du Collège y compris cours et construction du restaurant scolaire (demi pension 400 rationaires) en site occupé.
Maître d’Ouvrage : Département de l’Isère
Architecte Mandataire : r2k architecte
Equipe de Maîtrise d’œuvre : Arborescence | Betrec | Acoustb | Terre Eco | Opci
Superficie : 6 500 m² (4 440m² réhabilitation et 2 060m² neuf)
Montants des travaux €HT : 16 m€ (dont 1,2 € vrd paysage)
Phase : T1 livrée 08-2022. T2 : CDI + restau : 11-2024 / Collège: 07-2025 / Cours : 2026
Objectif thermique :
– Amélioration confort d’été réduction ilot de chaleur
– RT2012 -55% – BBC rénovation
– Passage du fuel au granulé de bois
– 74m3 de bois pour l’internat
Internat :  Effinergie 2017 – BEPOS
Logements dans bâtiment XIX è siècle / BBC Réno Habitat -10%
Collège : BBC Réno – 55%

Le bourg d’Oisans est situé à environ 1h de Grenoble, à 730 m d’altitude dans une vallée d’accès aux stations de ski de l’Oisans. La vallée est bordée de versants boisés et de parois abruptes montrant des plissements et érosions glaciaires.

Le collège initial du 19 éme siècle était situé sur le haut du bourg. Dans les années 60 il est remplacé par une barre de 100m de long sur 4 niveaux, puis agrandi dans les années 80 (demi-pension). Il ne correspond plus en termes de confort, d’accessibilité et de programme. Les dépenses énergétiques et de carbone sont très élevées car il est chauffé au fuel depuis son origine. Pour le maitre de l’ouvrage la possibilité de tout reconstruire dans la vallée est abandonnée car les terrains sont classés inondables.

Il faut travailler autour de l’existant et proposer une stratégie patrimoniale.

Notre offre date de 2018 et se terminera en 2026 pour les bâtiments avec un chantier phasé.

Phase 1 : purger la barre des fonctions non pédagogiques.

L’internat pour 26 élèves est relocalisé dans un bâtiment neuf entièrement construit en bois. En forme de U il est organisé en 2 ailes autour d’un patio central. On y trouve 8 chambres de 3, 1 chambre de 2 PMR et 2 chambres de maitre d’internat.
Il est pensé comme une unité d’hébergement convertissable en refuge, indépendante du collège.
Le bâtiment 19ème siècle est rénové pour accueillir 6 logements de fonction.
Dans ses caves voutées, une chaufferie bois dès la tranche 1 est intégrée pour arrêter au plus tôt le chauffage au fuel.

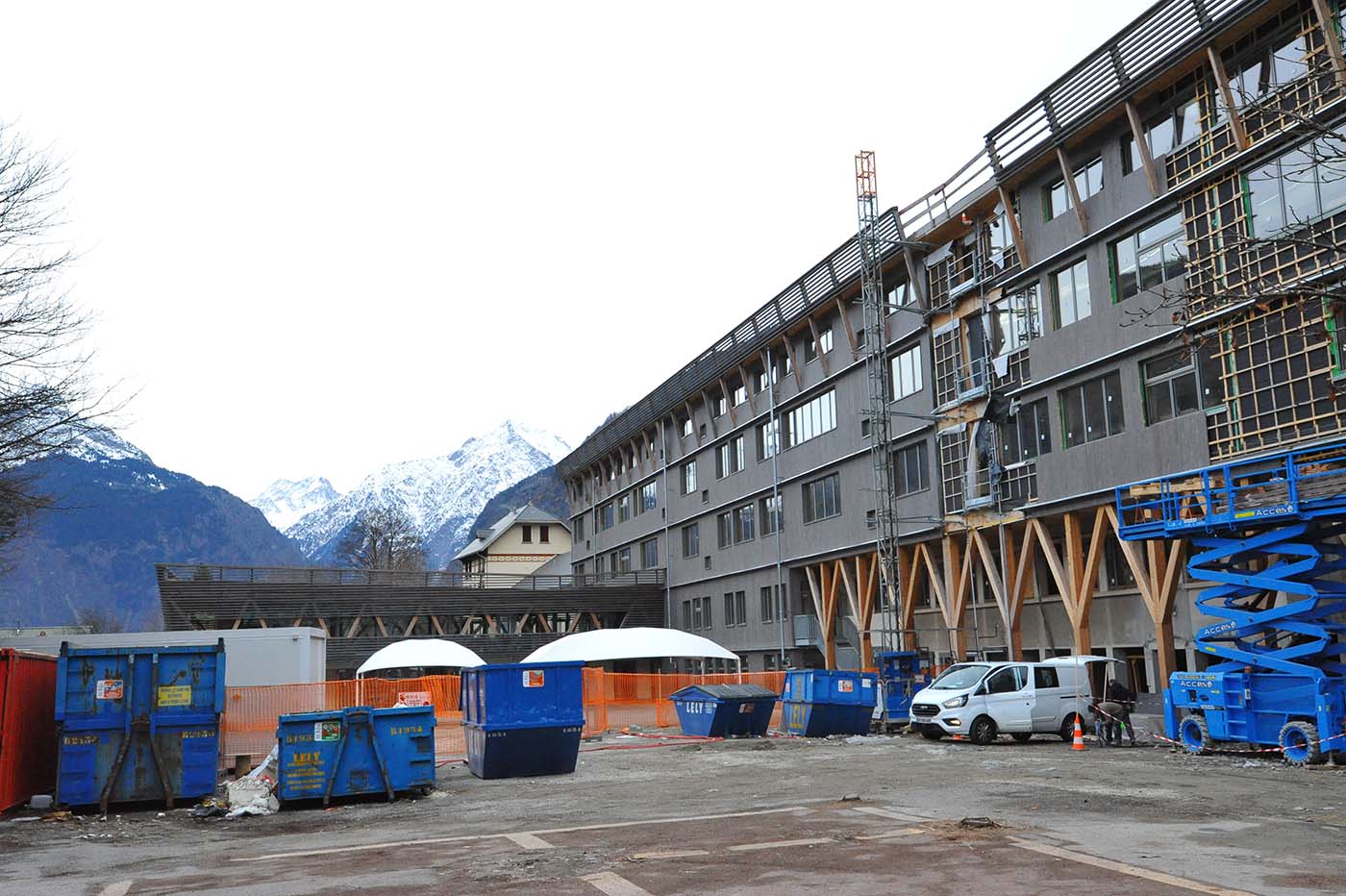

Phase 2 : chantier en tranches dans la barre.

La démarche architecturale permet de repositionner le programme scolaire dans la barre de 100m grâce à l’ajout d’une double peau de circulation sur 100m de long. Une extension perpendiculaire neuve loge le CDI et la salle du restaurant.
Cette démarche se construit en milieu occupé. Le département finance la mise en place de locaux provisoires, classes, toilettes et le chantier protège les déplacements utiles aux élèves par un tunnel. Les travaux de démolition sont faits pendant les périodes de fermeture.

Pour cela 5 tranches de travaux sont nécessaires :

T1 : Construction de l’internat neuf– réaménagement des logements de fonction dans le bâtiment 19 éme siècle et sa chaufferie bois – Aout 2022
T2 : Construction d’une moitié de galerie de circulation et du volume CDI/demi-pension livraison Pâques 2024
T3 : Livraison ½ de classes dans la barre – Janvier 2025
T4 : Livraison ½ de classes dans la barre – Septembre 2025
T5 : Curage et démolition des bâtiments années 80 pour aménagement et livraison des espaces extérieurs (1/2 Cour Oasis) – d’une cour de sport Octobre 26

Les interventions sur la barre :

Le cloisonnement intérieur est démoli, le désamiantage réalisé

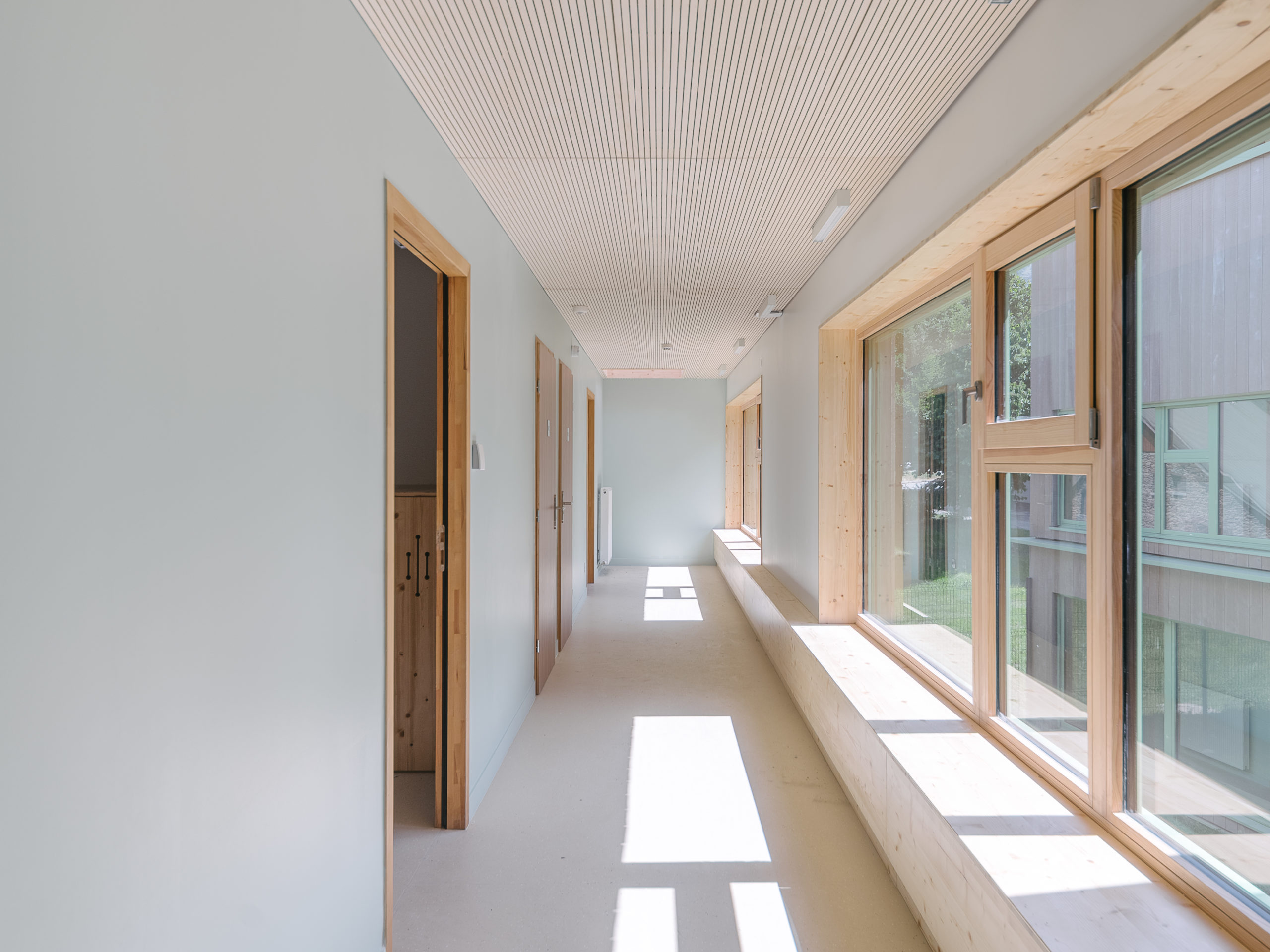

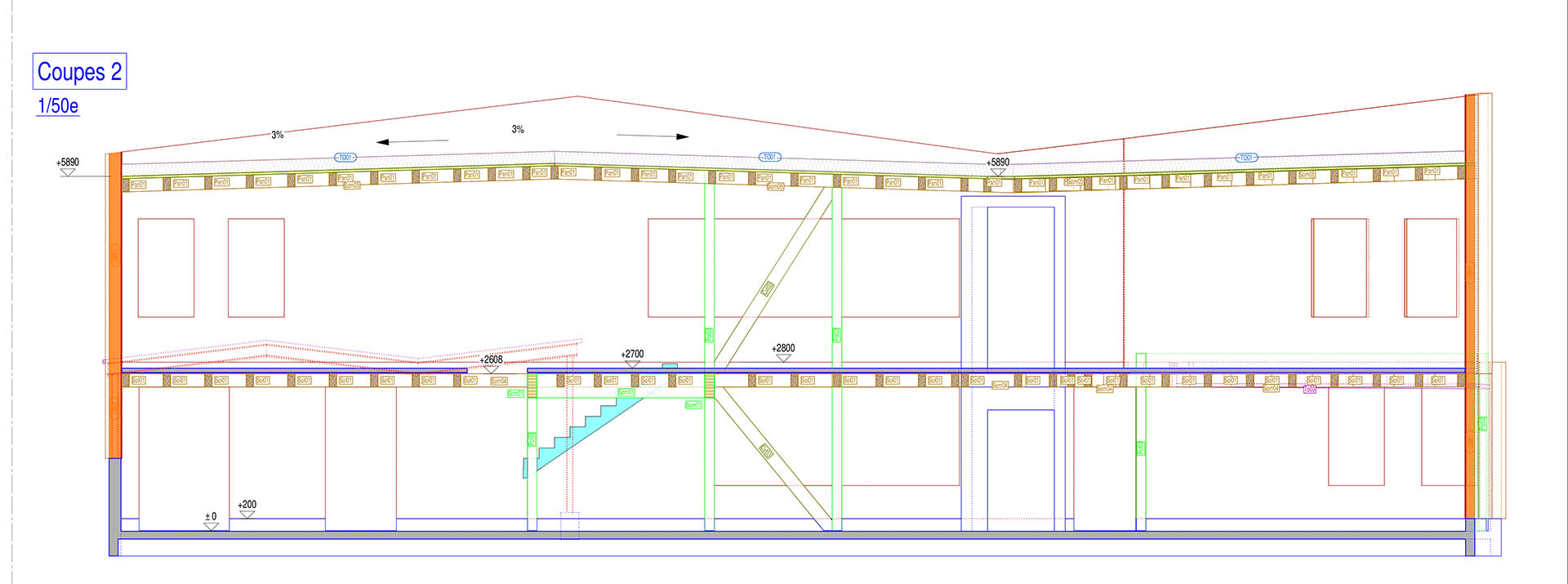

Le bâtiment est tramé tous les 1.75m. Les classes s’inscrivent sur 4 trames au lieu de 5 dans l’état initial.
La galerie de 3UP en bois est construite en façade sur 4 niveaux portée par des poteaux arborescents.
Des reprises en sous œuvre sont faites dans l’ancienne façade, des allèges sont démolies pour entrer dans la barre, ou des poteaux reconstruits si besoin.
3 escaliers dans la longueur sont nécessaires dont 2 sont inversés sur 5 niveaux.
Cour oasis et terrain de sport accessibles repensés sur l »ensemble du terrain libéré mais bordé de talus ce qui demande des talutages.

Les objectifs environnementaux :

Conso initiale totale: 206 kWh/m².an. Cep projet = 52,9kWhEP/m²SRef (pour la partie rénovée)
Conso initiale chauffage: 125 kWh/m².an. Cep projet chauffage = 21,1

Collège constructionneuve: CDI et salle de restauration
Cep DEMI-PENSION < 58,6hWhep/m²Srt
Cep CDI < 71hWhep/m²Srt

Projet initial rt2012 en RT 2012
RT -20% pour Internat neuf
BBC rénovation pour le Collège et les logements
La STD de besoin a permis de vérifier le respect de la cible de 25 kWh/m2.an pour le collège (atteint avec une consigne à 19°C, légèrement dépassé si consigné à 21°C: 26 au lieu de 25).
La STD de confort a permis de vérifier la cible « ne pas dépasser 40h à plus de 28° sur la période de juin à septembre ».

Exploitation de la filière sèche pour un chantier à faibles nuisances,
Usage prépondérant du bois sur les bâtiments neufs et les extensions.
Plafonds bois M1 acoustique 2/3 bois dans les classes rénovées.
MOB isolation laine de bois et laine de roche + triple vitrage et double vitrage selon orientation dans l’internat et double vitrage dans le collège.
Chapes sèches Fermacell en remplacement des anciennes chapes et ravoirages sur les anciens planchers poutrelles hourdis

Biodiversité : Travail sur la conservation d’une importante colonie de chauves-souris (espèces protégées) dans les combles des logements (montage dossier ERA)

Systèmes constructifs :

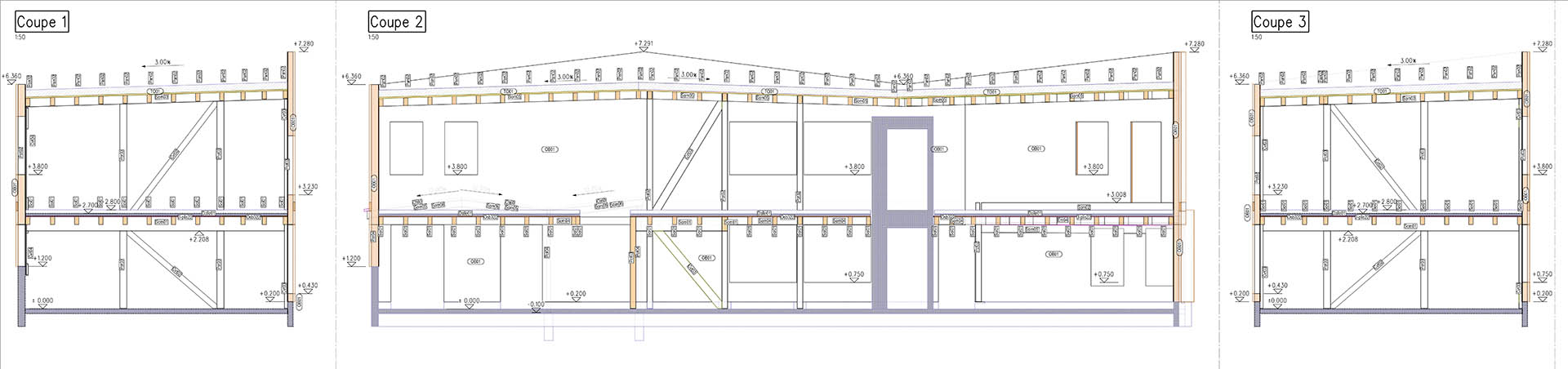

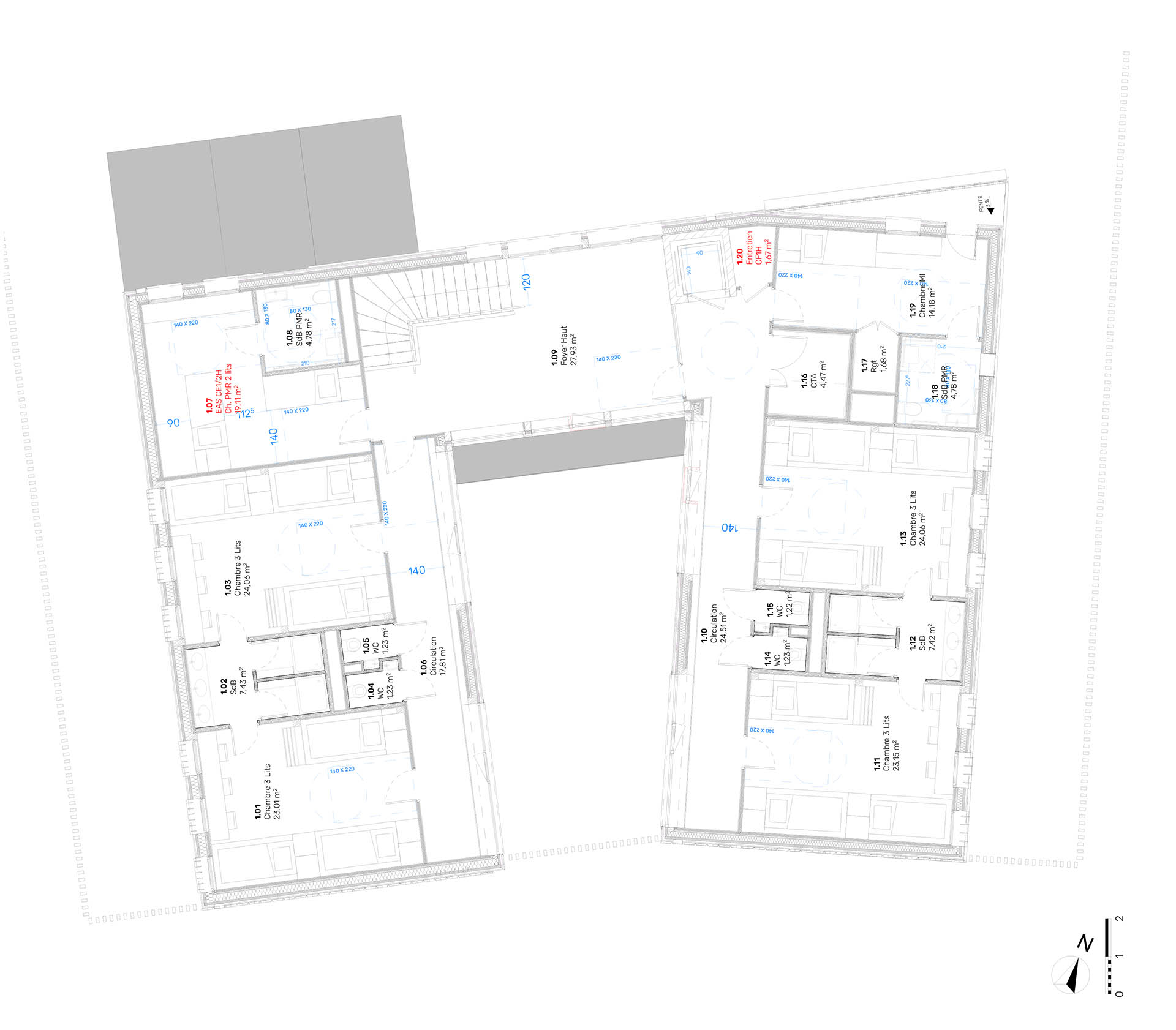

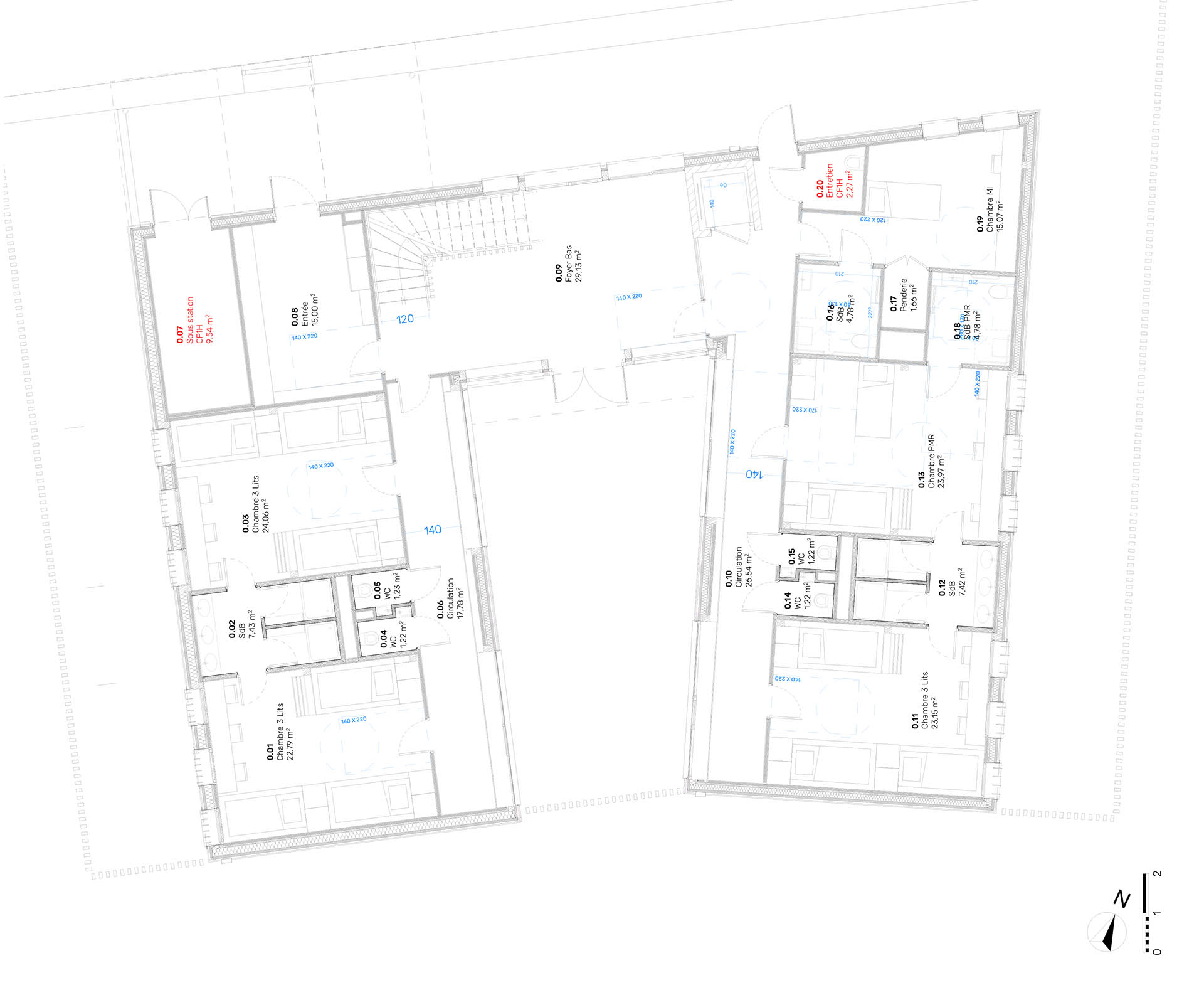

L’internat

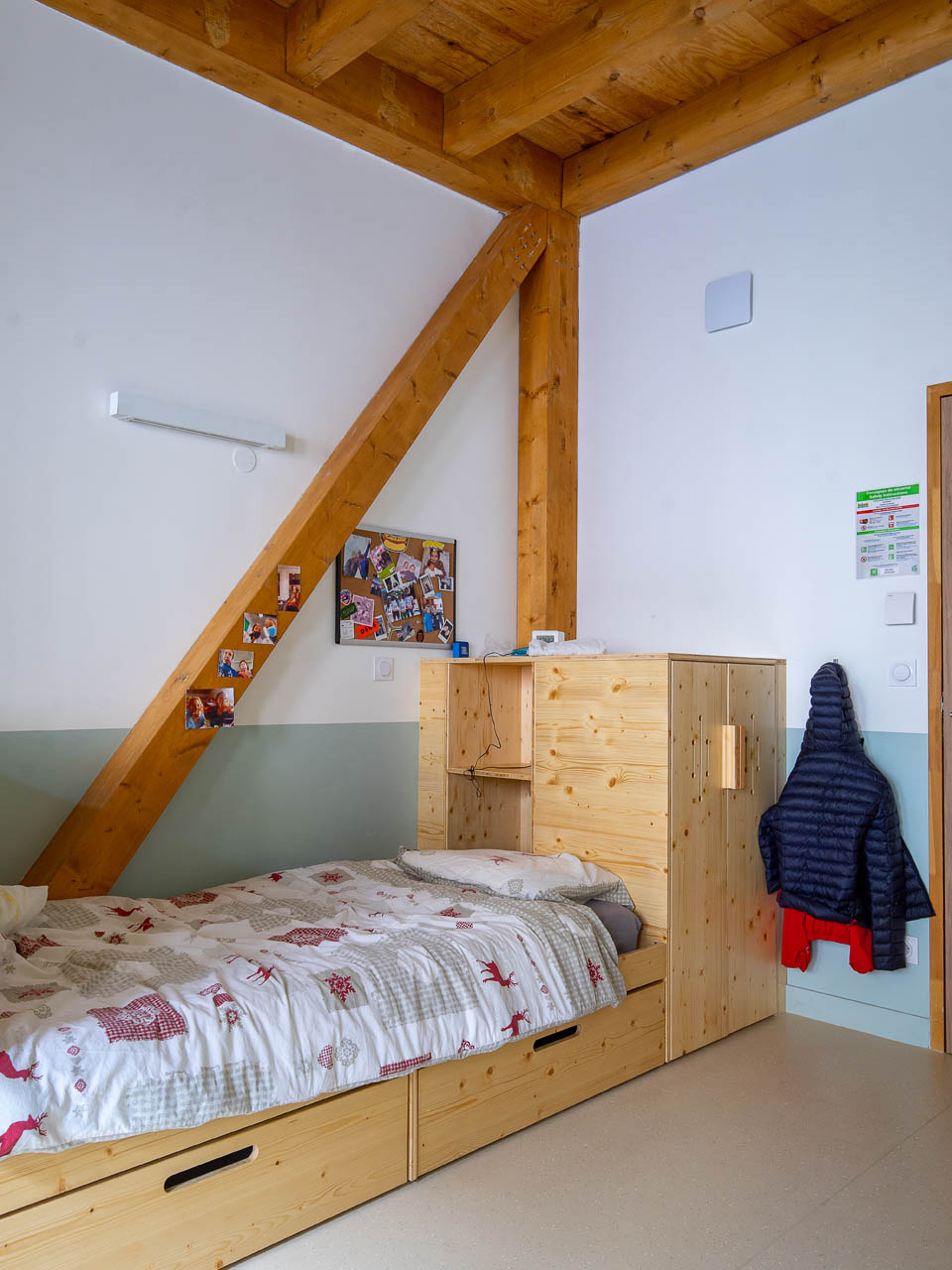

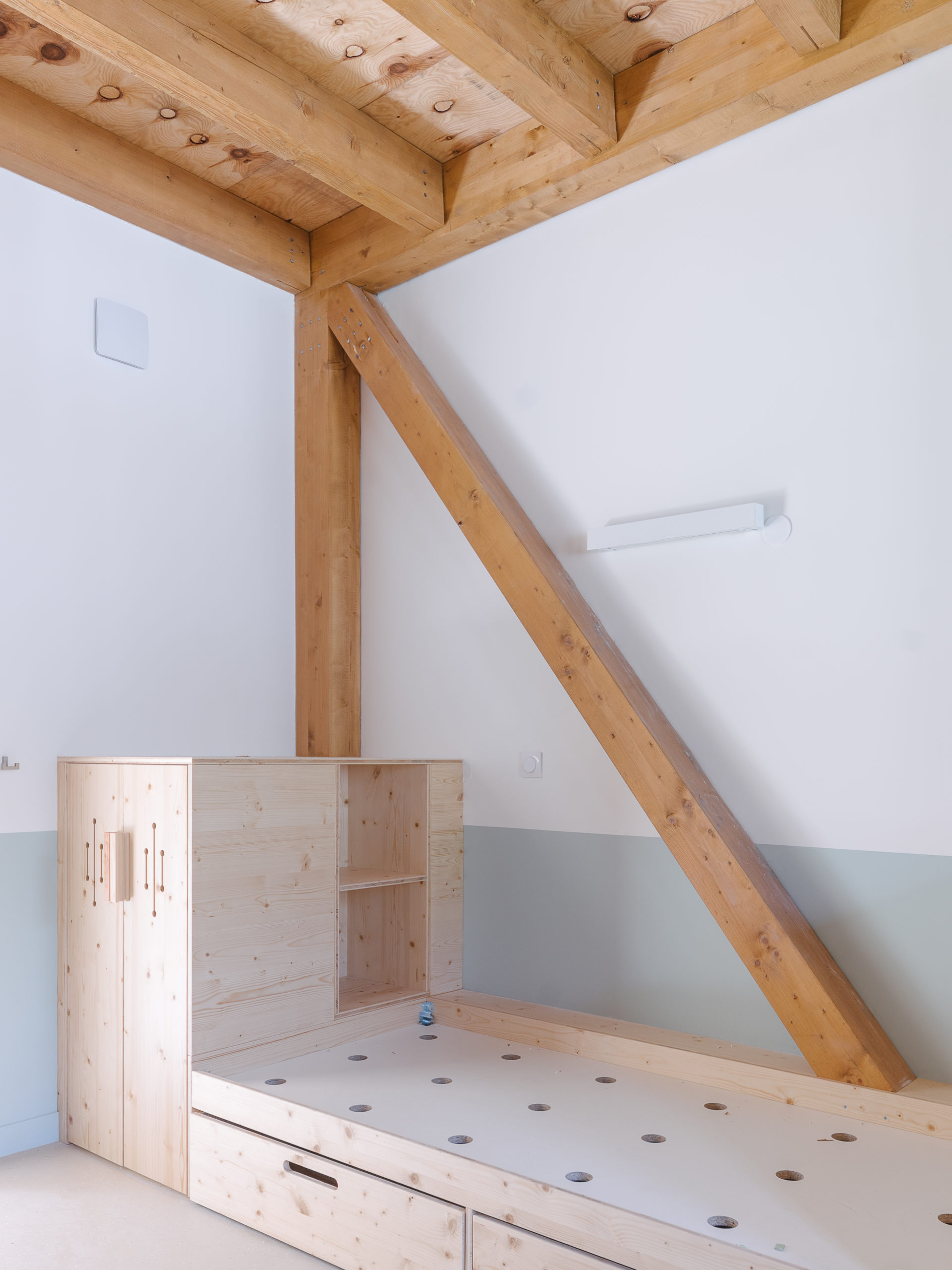

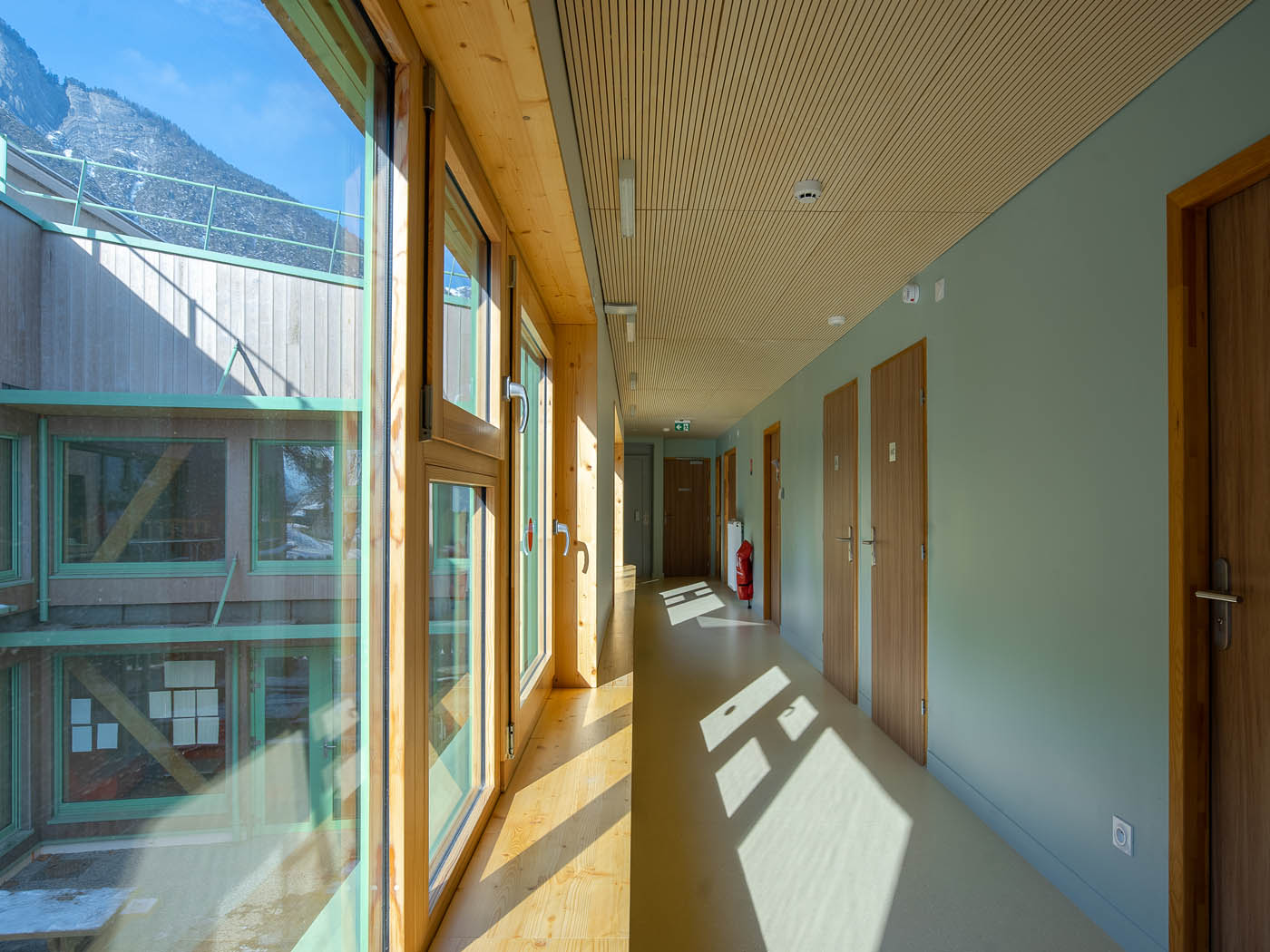

Son système constructif est en poteau poutre, apparent dans les chambres et circulations.

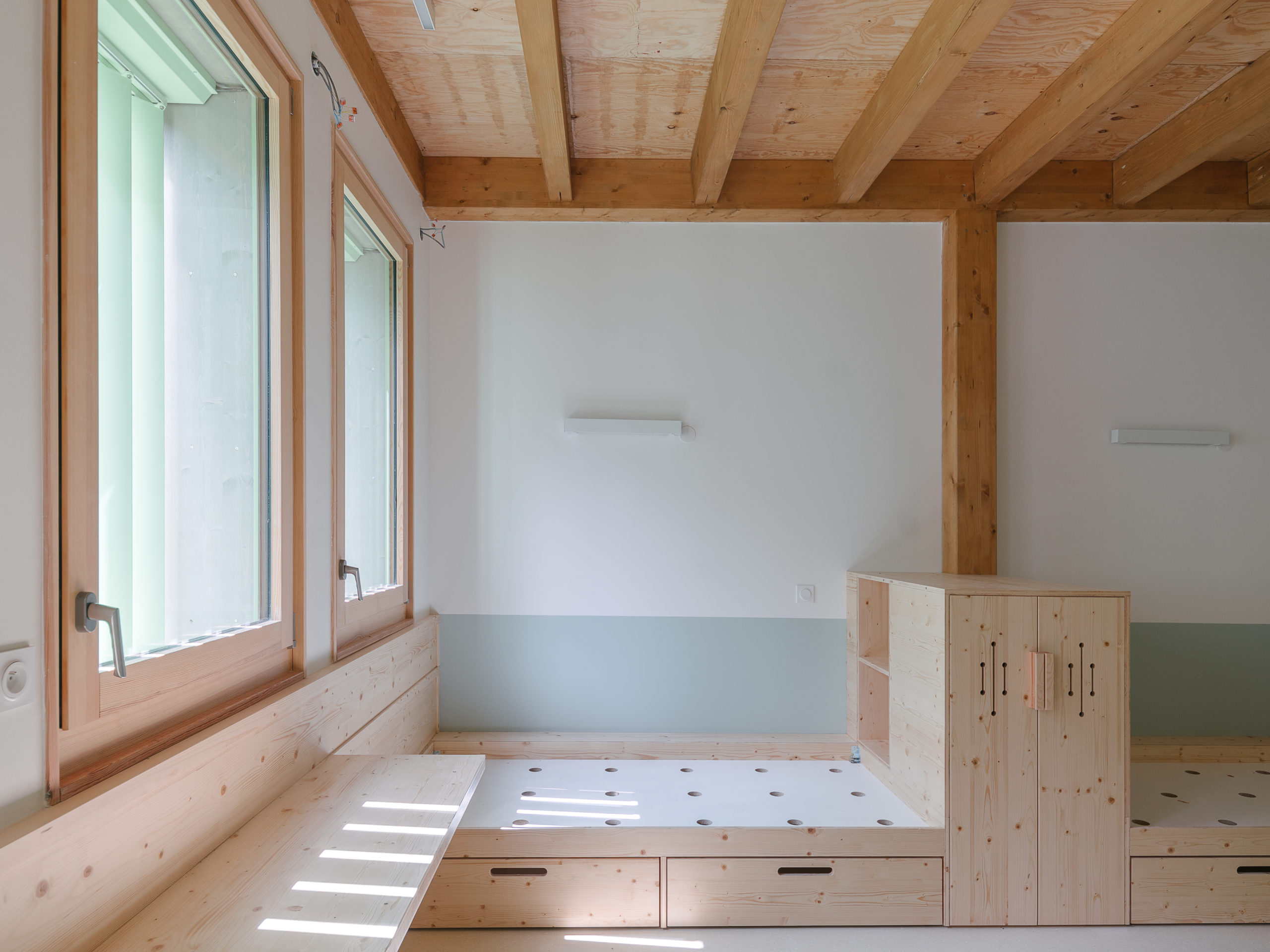

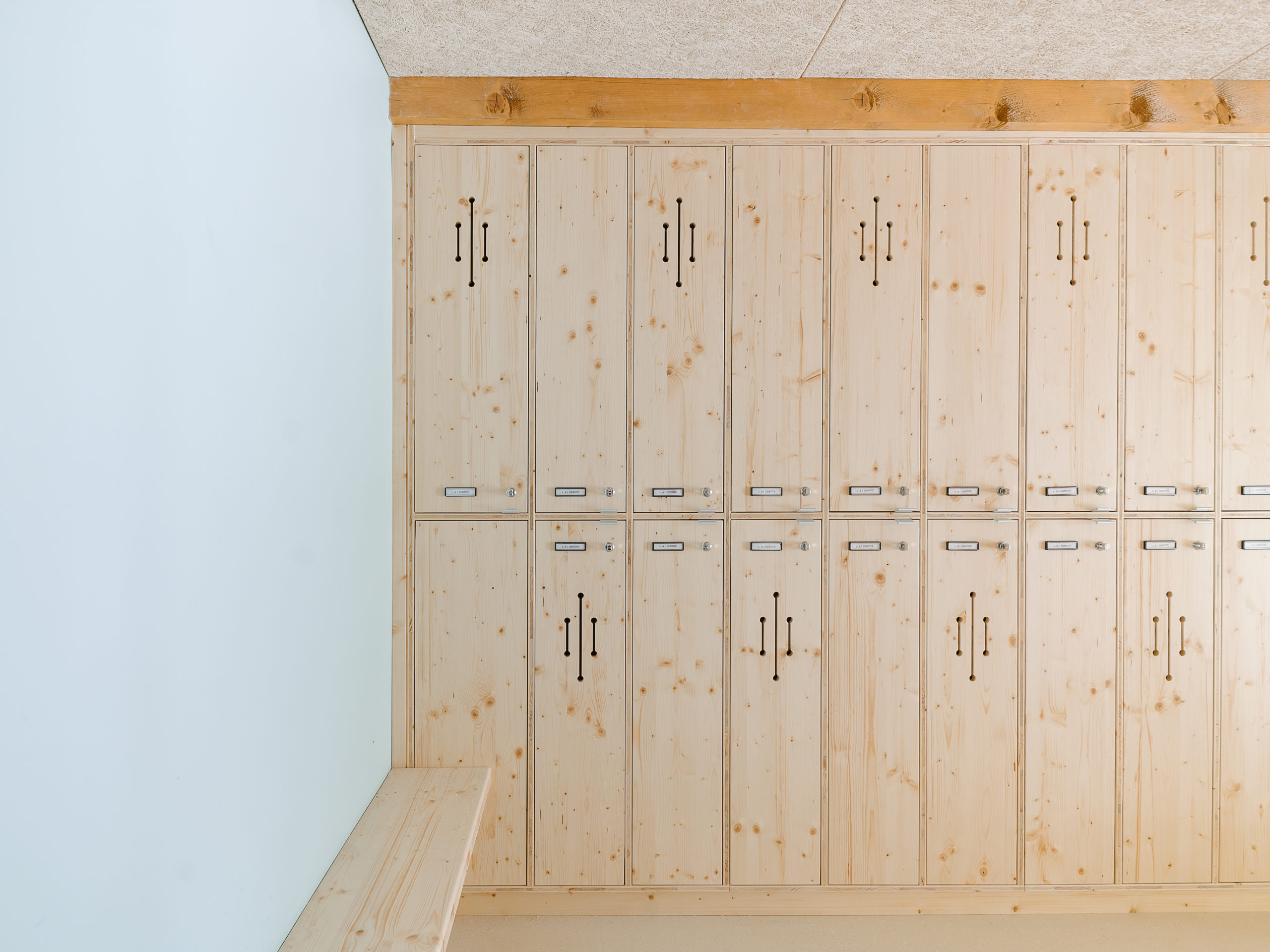

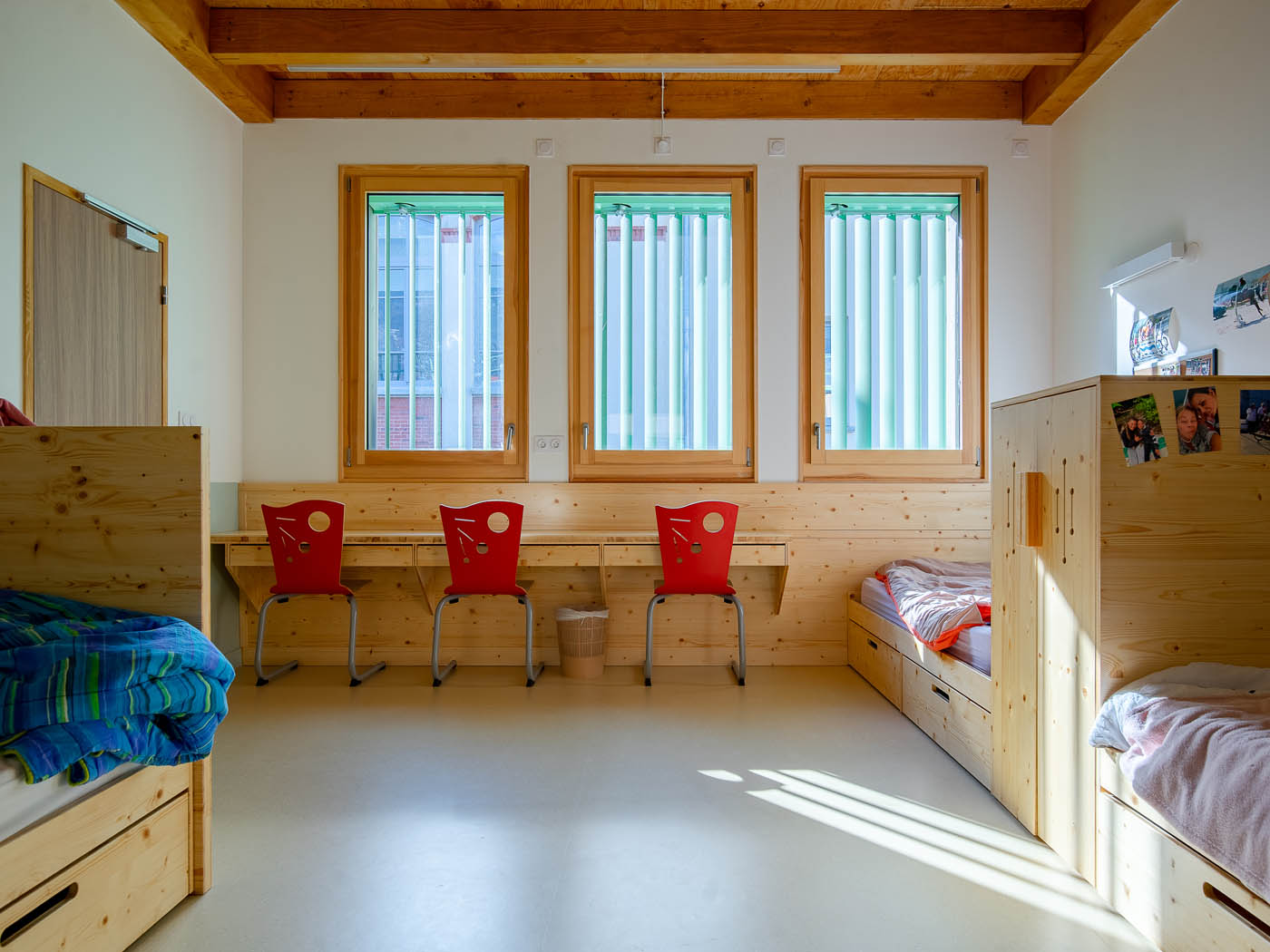

Le mobilier, les lits les armoires, les casiers sont dessinés en panneaux 3 plis et font partie de la mise en valeur des volumes en s’adaptant à la structure poteau poutre visible.

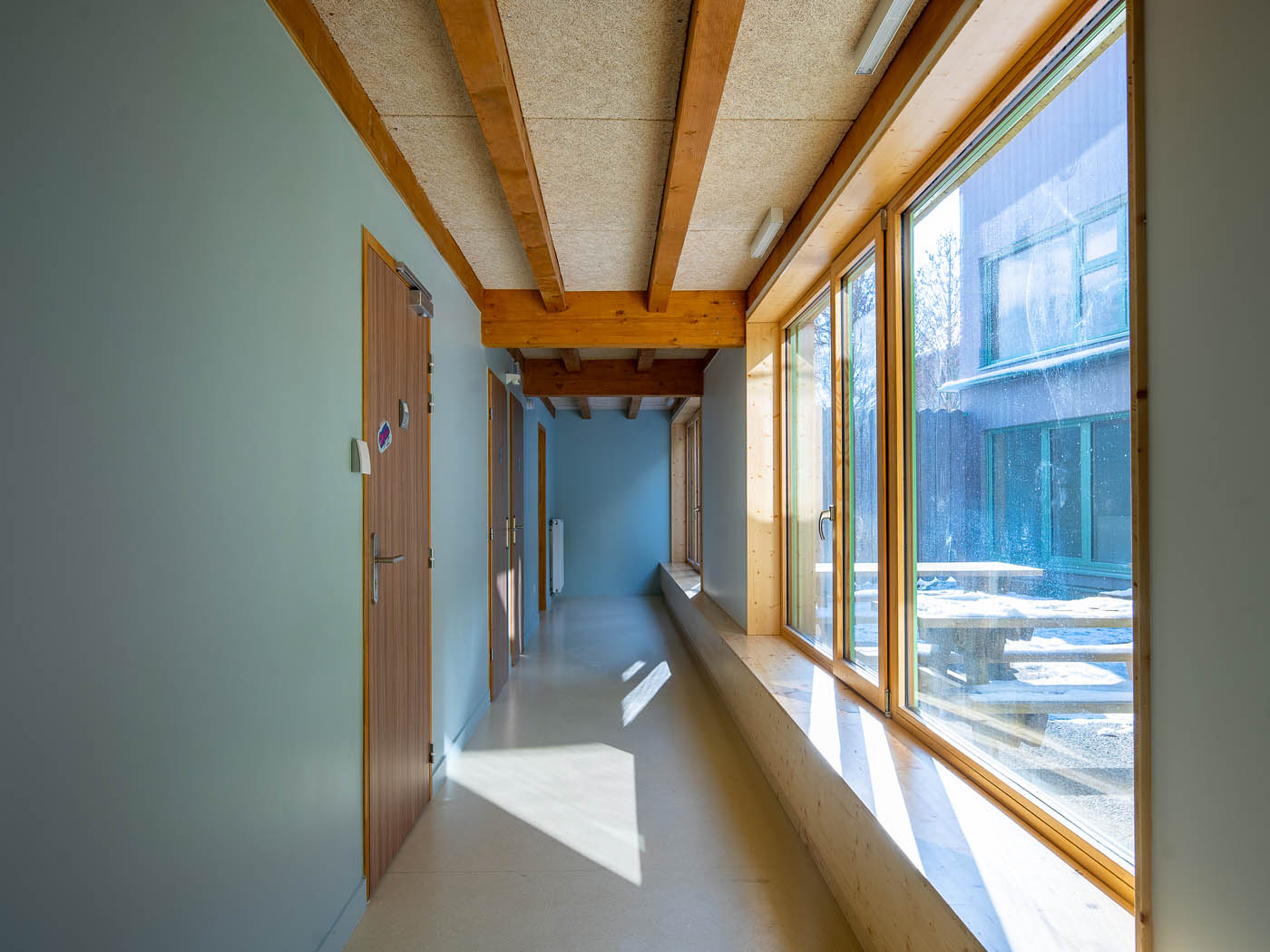

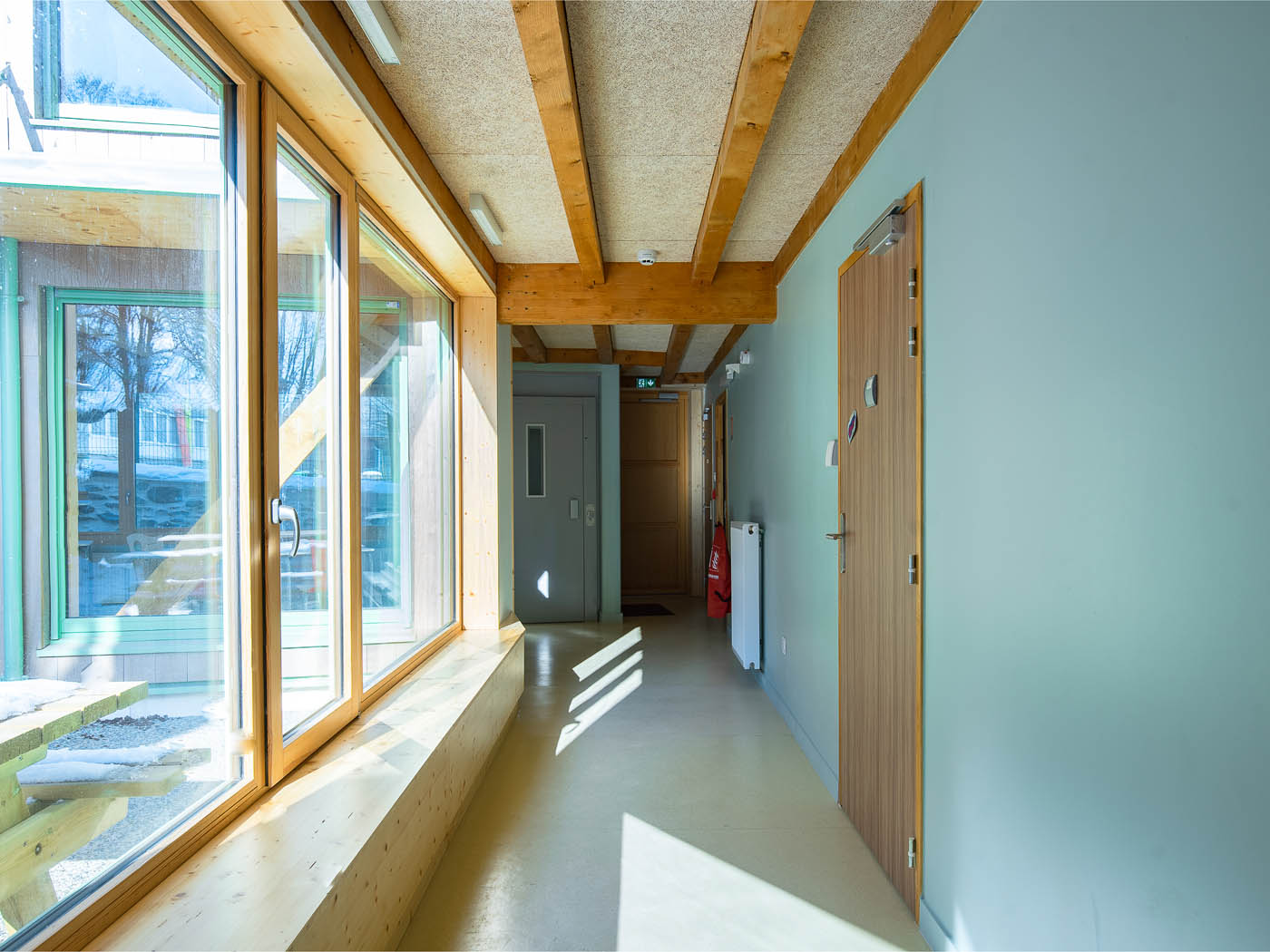

La galerie de circulation du collège :

Elle est constituée de poutres BLC retroussées sur poteaux arborescents en BLC et d’une dalle en CLT. Un plancher sec flottant en fermacell vient assurer l’acoustique.
Lers poutres retroussées permettent à la lumiere naturelle de rentrer dans les classes. Des chassis de desenfumage haut et bas ponctuent la circulation.
Les réseaux de ventilation double flus CVC passent de classe à classe et sont encoffrés pour assurer l’acoustique.

Les adjonctions CDI et le restaurant :
La volumétrie vitrée permet de larges vues sur le paysage et les massifs enneigés à travers les brise soleil bois horizontaux.Les structures bois sont entièrement visibles. Un gros travail d’incorporation des réseaux CVC a été pensé : ils transitent entre les poutres formant des alvéoles pour alimenter  le refectoire au dessus et la bibliothèque au dessous.  La vérité constructive est palpable et donne le résultat esthétique final.

Pourquoi le bois :

Par conviction pour ses qualités écologiques et de confort
Qualité biophilique essentielle qui modifie et humanise considérablement les ambiances intérieures froides et dégradées du college initial
Ressource locale (et travail avec des charpentiers de la commune elle même
Ressource renouvelable
Cycles de production courts et peu énergivores
Stockage carbone
Structure bois plus facilement démontable / revalorisable

Les défis relevés :

l’Epaisseur des planchers bois neufs doit correspondre aux épaisseurs des planchers poutrelles hourdis existants dans l’ancien, tout en répondant aux exigences réglementaires et notamment acoustiques. Il faut faire correspondre les hauteurs d’étage entre une construction neuve en bois et l’étage ancien construit poutrelles hourdis.

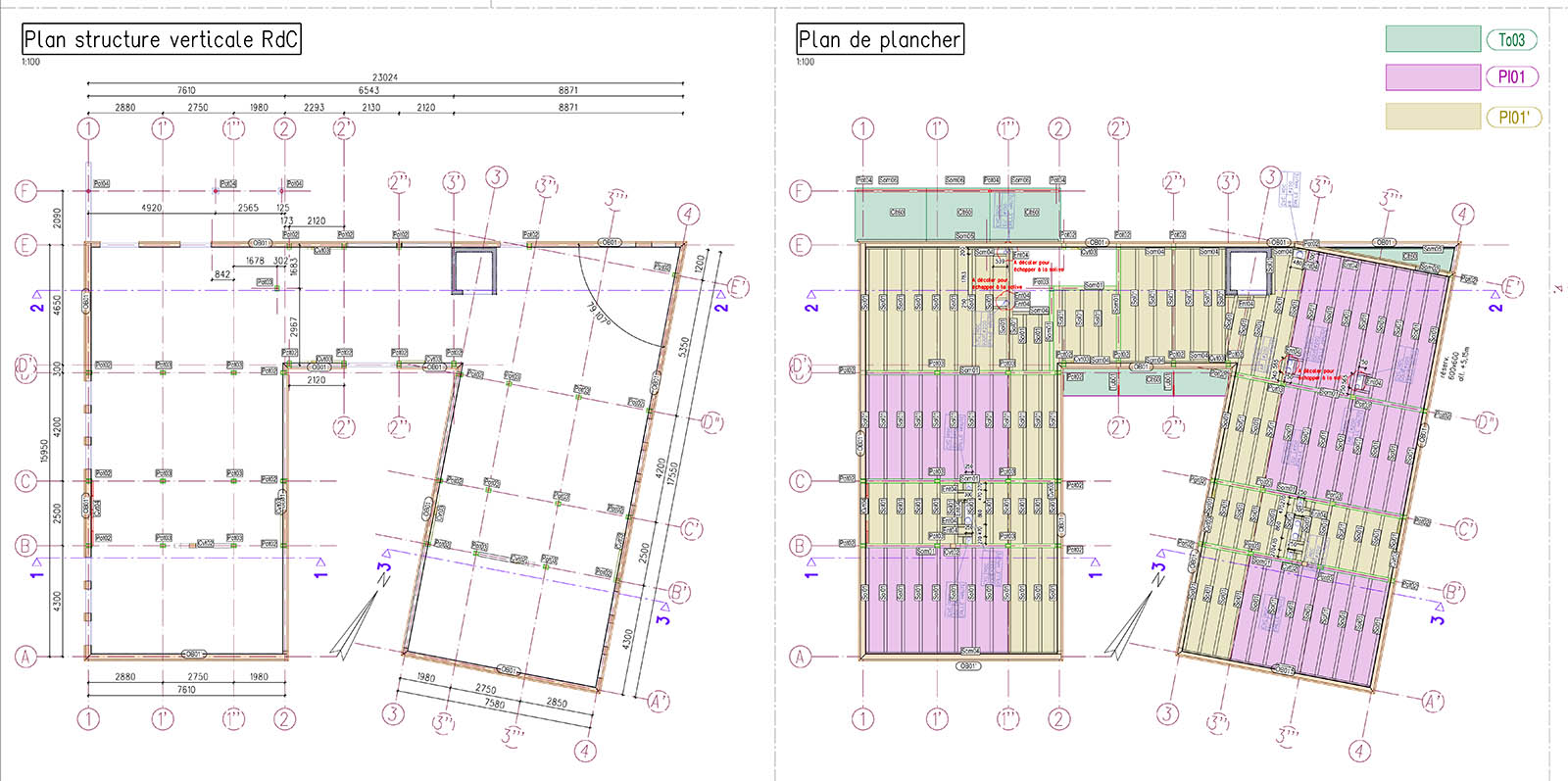

Le défi structurel est surla facade neuve,  la poutre support de plancher est retroussée en allège pour laisser accéder à la lumière et à la vue : paysage alpin extraordinaire et FLJ depuis l’intérieur.

Dans l’ancien : défi du passage des réseaux double flux dans l’existant, utilisation des combles pour les systêmes, encoffrement en placo des gaines CVC pour passer d’une classe à l’autre pour assurer l’acoustique entre classes,

Les plafonds bois dans la travée centrale non démontables sont accompagnés d’une accessibilité aux organes de contrôle dans les parties démontables latérales.

Dans le neuf CDI et restaura, les réseaux CVC sont positionnés dans les hauteurs structurelles : pour donner à voir la structure primaire des planchers et gagner de la hauteur

En zone sismique 4 onserver des structures visibles, un « Vivre bois « exprimer les contreventements

Restructuration Extension du Collège les 6 vallées – Bourg d’Oisans

collège des 6 vallées à Bourg d'Oisans
Mission : DIAG + BASE + EXE + signalétique + mobilier
Lieu : Le Bourg d’Oisans 38
Programme : Construction de l’internat 26 lits, réhabilitation de 6 logements et restructuration lourde du collège. Tr1 Extension Internat et réhabilitation de l’ancienne école en logements de fonction. Tr2 Restructuration totale du Collège y compris cours et construction du restaurant scolaire (demi pension 400 rationaires) en site occupé.
Maître d’Ouvrage : Département de l’Isère
Architecte Mandataire : r2k architecte
Equipe de Maîtrise d’œuvre : Arborescence | Betrec | Acoustb | Terre Eco | Opci
Superficie : 6 500 m² (4 440m² réhabilitation et 2 060m² neuf)
Montants des travaux €HT : 16 m€ (dont 1,2 € vrd paysage)
Phase : T1 livrée 08-2022. T2 : CDI + restau : 11-2024 / Collège: 07-2025 / Cours : 2026
Objectif thermique :
– Amélioration confort d’été réduction ilot de chaleur
– RT2012 -55% – BBC rénovation
– Passage du fuel au granulé de bois
– 74m3 de bois pour l’internat
Internat :  Effinergie 2017 – BEPOS
Logements dans bâtiment XIX è siècle / BBC Réno Habitat -10%
Collège : BBC Réno – 55%

Le bourg d’Oisans est situé à environ 1h de Grenoble, à 730 m d’altitude dans une vallée d’accès aux stations de ski de l’Oisans. La vallée est bordée de versants boisés et de parois abruptes montrant des plissements et érosions glaciaires.

Le collège initial du 19 éme siècle était situé sur le haut du bourg. Dans les années 60 il est remplacé par une barre de 100m de long sur 4 niveaux, puis agrandi dans les années 80 (demi-pension). Il ne correspond plus en termes de confort, d’accessibilité et de programme. Les dépenses énergétiques et de carbone sont très élevées car il est chauffé au fuel depuis son origine. Pour le maitre de l’ouvrage la possibilité de tout reconstruire dans la vallée est abandonnée car les terrains sont classés inondables.

Il faut travailler autour de l’existant et proposer une stratégie patrimoniale.

Notre offre date de 2018 et se terminera en 2026 pour les bâtiments avec un chantier phasé.

Phase 1 : purger la barre des fonctions non pédagogiques.

L’internat pour 26 élèves est relocalisé dans un bâtiment neuf entièrement construit en bois. En forme de U il est organisé en 2 ailes autour d’un patio central. On y trouve 8 chambres de 3, 1 chambre de 2 PMR et 2 chambres de maitre d’internat.
Il est pensé comme une unité d’hébergement convertissable en refuge, indépendante du collège.
Le bâtiment 19ème siècle est rénové pour accueillir 6 logements de fonction.
Dans ses caves voutées, une chaufferie bois dès la tranche 1 est intégrée pour arrêter au plus tôt le chauffage au fuel.

Phase 2 : chantier en tranches dans la barre.

La démarche architecturale permet de repositionner le programme scolaire dans la barre de 100m grâce à l’ajout d’une double peau de circulation sur 100m de long. Une extension perpendiculaire neuve loge le CDI et la salle du restaurant.
Cette démarche se construit en milieu occupé. Le département finance la mise en place de locaux provisoires, classes, toilettes et le chantier protège les déplacements utiles aux élèves par un tunnel. Les travaux de démolition sont faits pendant les périodes de fermeture.

Pour cela 5 tranches de travaux sont nécessaires :

T1 : Construction de l’internat neuf– réaménagement des logements de fonction dans le bâtiment 19 éme siècle et sa chaufferie bois – Aout 2022
T2 : Construction d’une moitié de galerie de circulation et du volume CDI/demi-pension livraison Pâques 2024
T3 : Livraison ½ de classes dans la barre – Janvier 2025
T4 : Livraison ½ de classes dans la barre – Septembre 2025
T5 : Curage et démolition des bâtiments années 80 pour aménagement et livraison des espaces extérieurs (1/2 Cour Oasis) – d’une cour de sport Octobre 26

Les interventions sur la barre :

Le cloisonnement intérieur est démoli, le désamiantage réalisé
Le bâtiment est tramé tous les 1.75m. Les classes s’inscrivent sur 4 trames au lieu de 5 dans l’état initial.
La galerie de 3UP en bois est construite en façade sur 4 niveaux portée par des poteaux arborescents.
Des reprises en sous œuvre sont faites dans l’ancienne façade, des allèges sont démolies pour entrer dans la barre, ou des poteaux reconstruits si besoin.
3 escaliers dans la longueur sont nécessaires dont 2 sont inversés sur 5 niveaux.
Cour oasis et terrain de sport accessibles repensés sur l »ensemble du terrain libéré mais bordé de talus ce qui demande des talutages.

Les objectifs environnementaux :

Conso initiale totale: 206 kWh/m².an. Cep projet = 52,9kWhEP/m²SRef (pour la partie rénovée)
Conso initiale chauffage: 125 kWh/m².an. Cep projet chauffage = 21,1

Collège constructionneuve: CDI et salle de restauration
Cep DEMI-PENSION < 58,6hWhep/m²Srt
Cep CDI < 71hWhep/m²Srt

Projet initial rt2012 en RT 2012
RT -20% pour Internat neuf
BBC rénovation pour le Collège et les logements
La STD de besoin a permis de vérifier le respect de la cible de 25 kWh/m2.an pour le collège (atteint avec une consigne à 19°C, légèrement dépassé si consigné à 21°C: 26 au lieu de 25).
La STD de confort a permis de vérifier la cible « ne pas dépasser 40h à plus de 28° sur la période de juin à septembre ».

Exploitation de la filière sèche pour un chantier à faibles nuisances,
Usage prépondérant du bois sur les bâtiments neufs et les extensions.
Plafonds bois M1 acoustique 2/3 bois dans les classes rénovées.
MOB isolation laine de bois et laine de roche + triple vitrage et double vitrage selon orientation dans l’internat et double vitrage dans le collège.
Chapes sèches Fermacell en remplacement des anciennes chapes et ravoirages sur les anciens planchers poutrelles hourdis

Biodiversité : Travail sur la conservation d’une importante colonie de chauves-souris (espèces protégées) dans les combles des logements (montage dossier ERA)

Systèmes constructifs :

L’internat
Son système constructif est en poteau poutre, apparent dans les chambres et circulations.
Le mobilier, les lits les armoires, les casiers sont dessinés en panneaux 3 plis et font partie de la mise en valeur des volumes en s’adaptant à la structure poteau poutre visible.

La galerie de circulation du collège :
Elle est constituée de poutres BLC retroussées sur poteaux arborescents en BLC et d’une dalle en CLT. Un plancher sec flottant en fermacell vient assurer l’acoustique.
Lers poutres retroussées permettent à la lumiere naturelle de rentrer dans les classes. Des chassis de desenfumage haut et bas ponctuent la circulation.
Les réseaux de ventilation double flus CVC passent de classe à classe et sont encoffrés pour assurer l’acoustique.

Les adjonctions CDI et le restaurant :
La volumétrie vitrée permet de larges vues sur le paysage et les massifs enneigés à travers les brise soleil bois horizontaux.Les structures bois sont entièrement visibles. Un gros travail d’incorporation des réseaux CVC a été pensé : ils transitent entre les poutres formant des alvéoles pour alimenter  le refectoire au dessus et la bibliothèque au dessous.  La vérité constructive est palpable et donne le résultat esthétique final.

Pourquoi le bois :

Par conviction pour ses qualités écologiques et de confort
Qualité biophilique essentielle qui modifie et humanise considérablement les ambiances intérieures froides et dégradées du college initial
Ressource locale (et travail avec des charpentiers de la commune elle même
Ressource renouvelable
Cycles de production courts et peu énergivores
Stockage carbone
Structure bois plus facilement démontable / revalorisable

Les défis relevés :

l’Epaisseur des planchers bois neufs doit correspondre aux épaisseurs des planchers poutrelles hourdis existants dans l’ancien, tout en répondant aux exigences réglementaires et notamment acoustiques. Il faut faire correspondre les hauteurs d’étage entre une construction neuve en bois et l’étage ancien construit poutrelles hourdis.

Le défi structurel est surla facade neuve,  la poutre support de plancher est retroussée en allège pour laisser accéder à la lumière et à la vue : paysage alpin extraordinaire et FLJ depuis l’intérieur.

Dans l’ancien : défi du passage des réseaux double flux dans l’existant, utilisation des combles pour les systêmes, encoffrement en placo des gaines CVC pour passer d’une classe à l’autre pour assurer l’acoustique entre classes,

Les plafonds bois dans la travée centrale non démontables sont accompagnés d’une accessibilité aux organes de contrôle dans les parties démontables latérales.

Dans le neuf CDI et restaura, les réseaux CVC sont positionnés dans les hauteurs structurelles : pour donner à voir la structure primaire des planchers et gagner de la hauteur

En zone sismique 4 onserver des structures visibles, un « Vivre bois « exprimer les contreventements
